1-й энергоблок БелАЭС. Фото: Белатом.
Первоначально планировалось ввести 1-й энергоблок БелАЭС в эксплуатацию в 2018 году.
10 июля 2016 года на территории стройплощадки БелАЭС случился серьёзный инцидент. При перемещении от места хранения к месту подъёма корпус реактора 1-го энергоблока выскользнул с одной из чалок и с высоты нескольких метров ударился о грунт. Было принято решение этот корпус заменить на новый по причине нарушения правил транспортировки. Транспортировка корпуса реактора из Волгодонска в Минск – длительная и сложная операция. Из-за этого инцидента введение в эксплуатацию БелАЭС перенесли на 2019 год.
До конца 2019 год осталось 10 дней, а на БелАЭС даже не завезли топливо. В материалах государственного белорусского информагентства БЕЛТА (использовны скриншоты сайта агентства) можно заметить, как постоянно переносится завоз ядерного топлива на БелАЭС. Причины происходящего руководство строительства БелАЭС не называет.

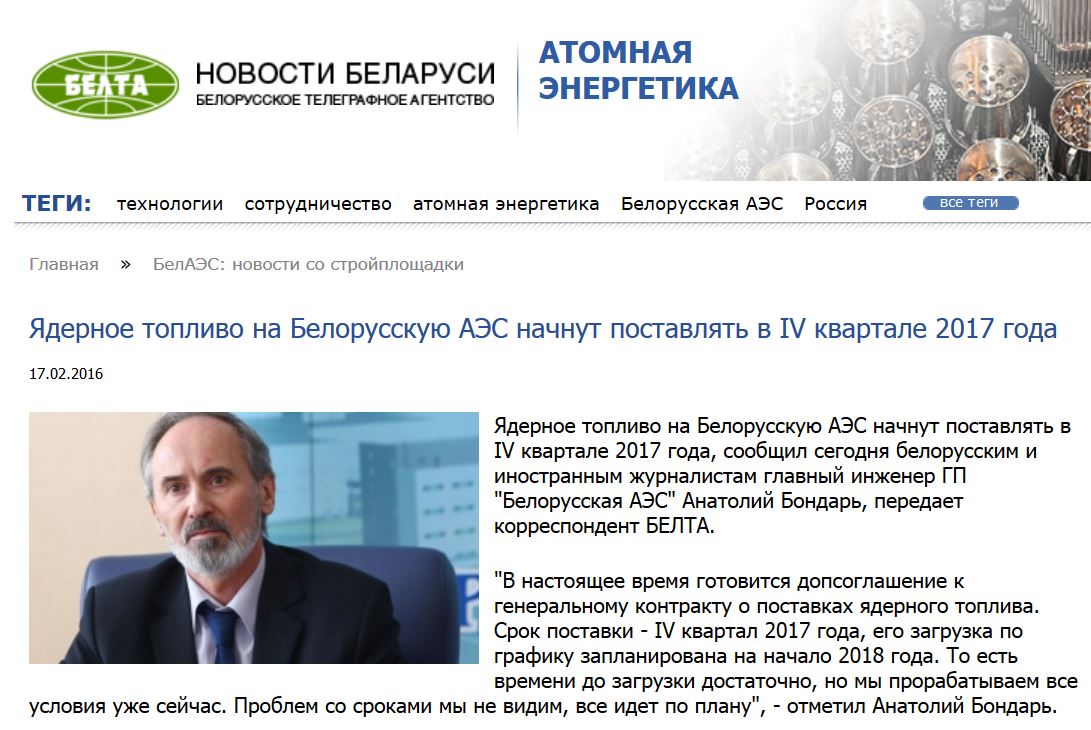

17 февраля 2016 года главный инженер ГП "Белорусская АЭС" Анатолий Бондарь сообщил, что ядерное топливо будет поставлено в 4 квартале 2017 года.
«Проблем со сроками мы не видим, все идет по плану», - отметил Анатолий Бондарь.
Вероятно, дальше «что-то пошло не так», не по плану. 9 августа 2018 года на заседании коллегии Госатомнадзора сообщили, что завоз ядерного топлива ожидается в ноябре 2018 года.

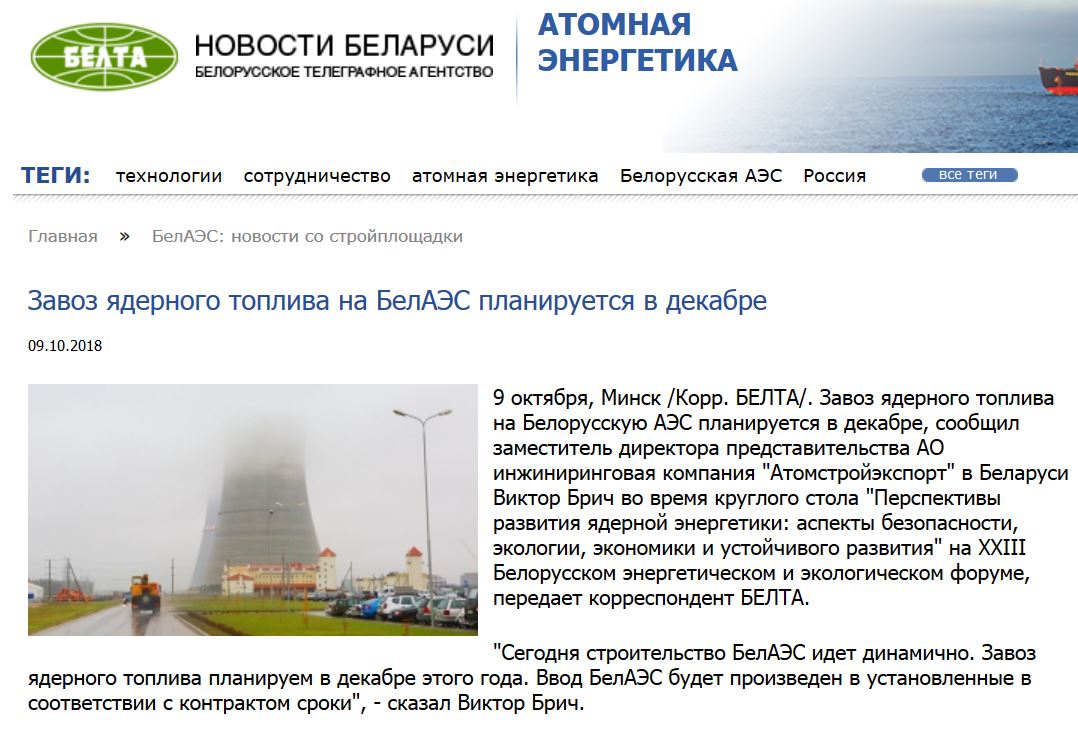

Ровно через два месяца, 9 октября 2018 года заместитель директора представительства АО инжиниринговая компания "Атомстройэкспорт" в Беларуси Виктор Брич на 23-м Белорусском энергетическом и экологическом форуме заявил, что завоз ядерного топлива на Белорусскую АЭС планируется в декабре 2018 года.
Хотя завоз топлива отодвинулся на год по отношению к первому обещанию, Виктор Брич заявляет, что: «Ввод БелАЭС будет произведен в установленные в соответствии с контрактом сроки».

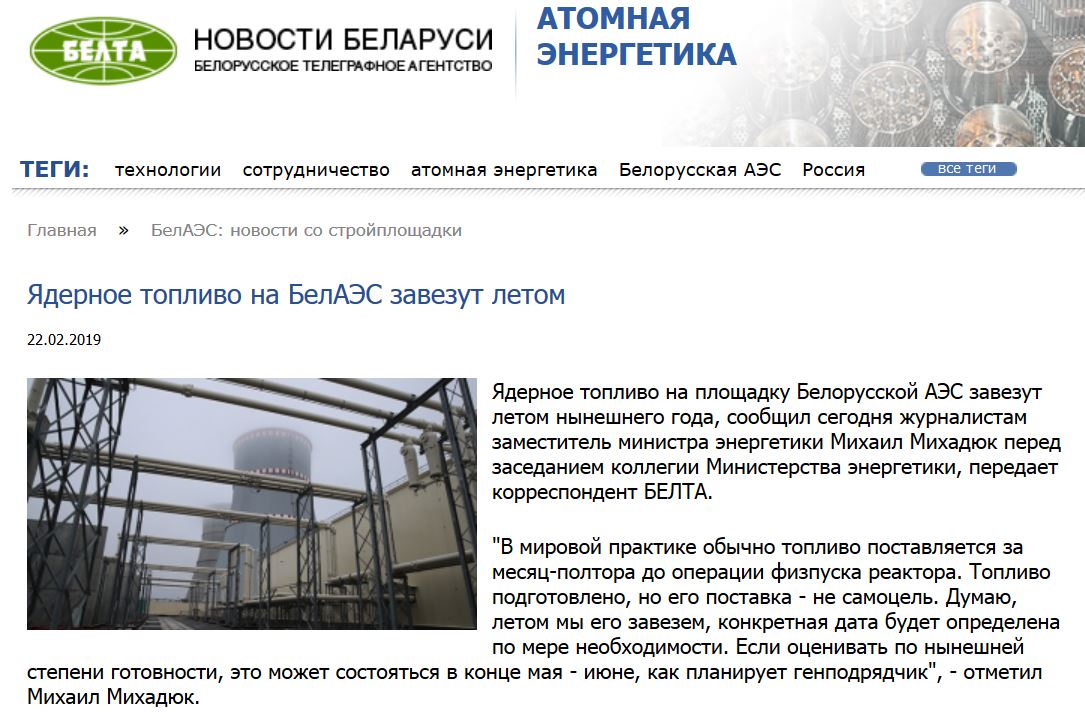

22 февраля 2019 года заместитель министра энергетики Михаил Михадюк перед заседанием коллегии Министерства энергетики заявил, что топливо завезут летом 2019 года.

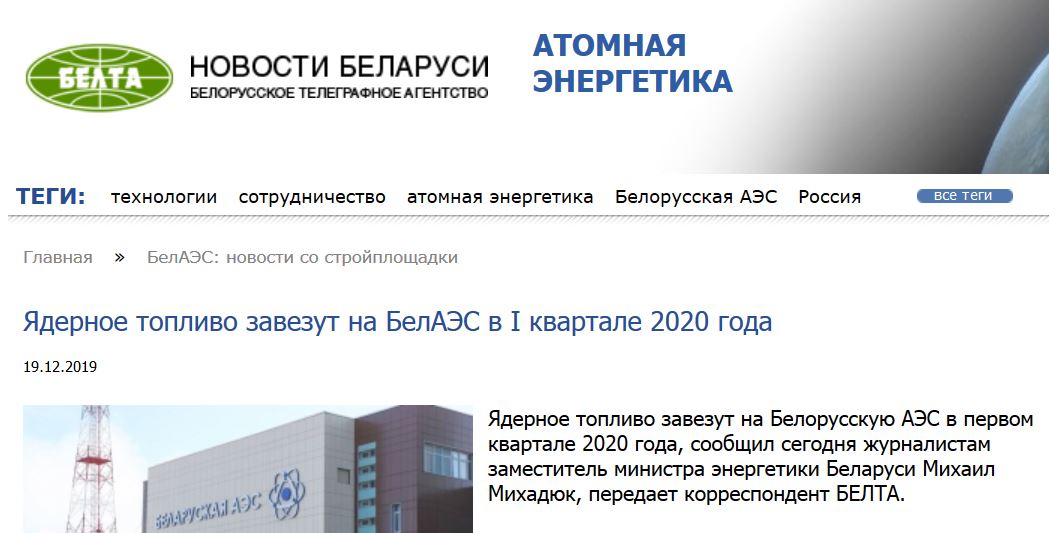

19 декабря 2019 года тот же Михаил Михадюк заявляет, что ядерное топливо завезут на Белорусскую АЭС в первом квартале 2020 года.
Ждём.
