Энергоблок №2 БелАЭС. Фото: "Белатом".
Телеграмм канал Министерства энергетики Беларуси 25 марта вечером в 19 часов 53 минуты, сообщил что "в рамках завершающего этапа физического пуска второго энергоблока БелАЭС в реакторе блока успешно осуществлена управляемая цепная реакция деления – системы контроля зафиксировали появление первых нейтронов.
Реакторная установка блока выведена на минимально контролируемый уровень мощности - 1% от номинальной. С этого момента начался жизненный цикл реакторной установки: как говорят ядерщики, начало биться «сердце» реактора.
Запуску цепной реакции предшествовал большой объём строительных, монтажных, пусконаладочных работ и испытаний – они выполнены с соблюдением всех требований безопасности.
Следующим этапом реализации проекта будет энергетический пуск второго энергоблока атомной станции – это подъём мощности реакторной установки до 40 % и выше с первым пробным включением блока в сеть и последующими испытаниями на разных режимах."
Впереди - постепенное повышение мощности, подключение электрогенератора, опытная эксплуатация, опытно-промышленная эксплуатация. Будут плановые остановки, осмотры, проверки, снова пуски. И только после многочисленных проверок работы энергоблока в различных режимах - выход на промышленную эксплуатацию на номинальной мощности.
БелАЭС. Фото: "Белатом".
Если первый энергоблок БелАЭС загрузили топливом 20 августа 2020, а вывели его на минимально контролируемый уровень (МКУ) 12 октября 2020 года, то с вторым энергоблоком БелАЭС ситуация обстоит иначе.
Второй энергоблок Белорусской АЭС был загружен топливом ещё 27 сентября 2021 года, но, на МКУ выведен только почти через полтора года после загрузки.
Причину столь длительной задержки с выводом на МКУ белорусские ответственные лица пояснить отказываются, несмотря на то, что "Белатом" неоднократно этим интересовался.
Литовская разведка объясняла задержку с выходом на МКУ тем, что "в феврале 2022 года зафиксировали химическое изменение состава воды, охлаждающей реактор блока, вода была загрязнена смолами. Констатировали, что механическим способом надо почистить все трубы контура и выгрузить ядерное топливо. (...) Вполне вероятно, что дефекты технических деталей были и после запуска второго блока.".
Телеграмм-каналы Министерства энергетики Беларуси и Белэнерго опровергли информацию из Литвы назвав сообщение литовской разведки "целенаправленной акцией по дискредитации проекта", при этом так и пояснив причину столь длительной задержки вывода реактора второго энергоблока БелАЭС на минимально контролируемый уровень.

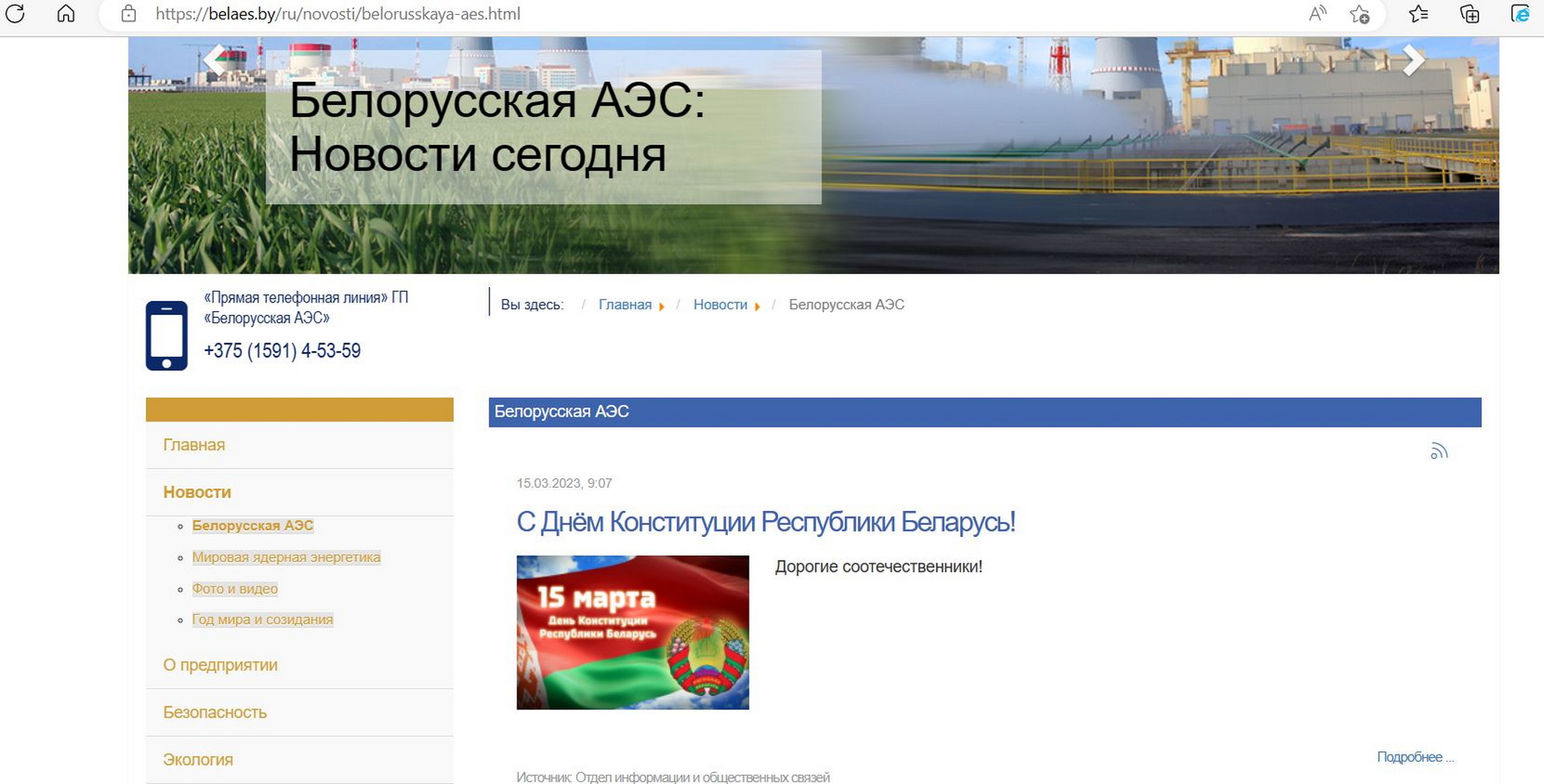

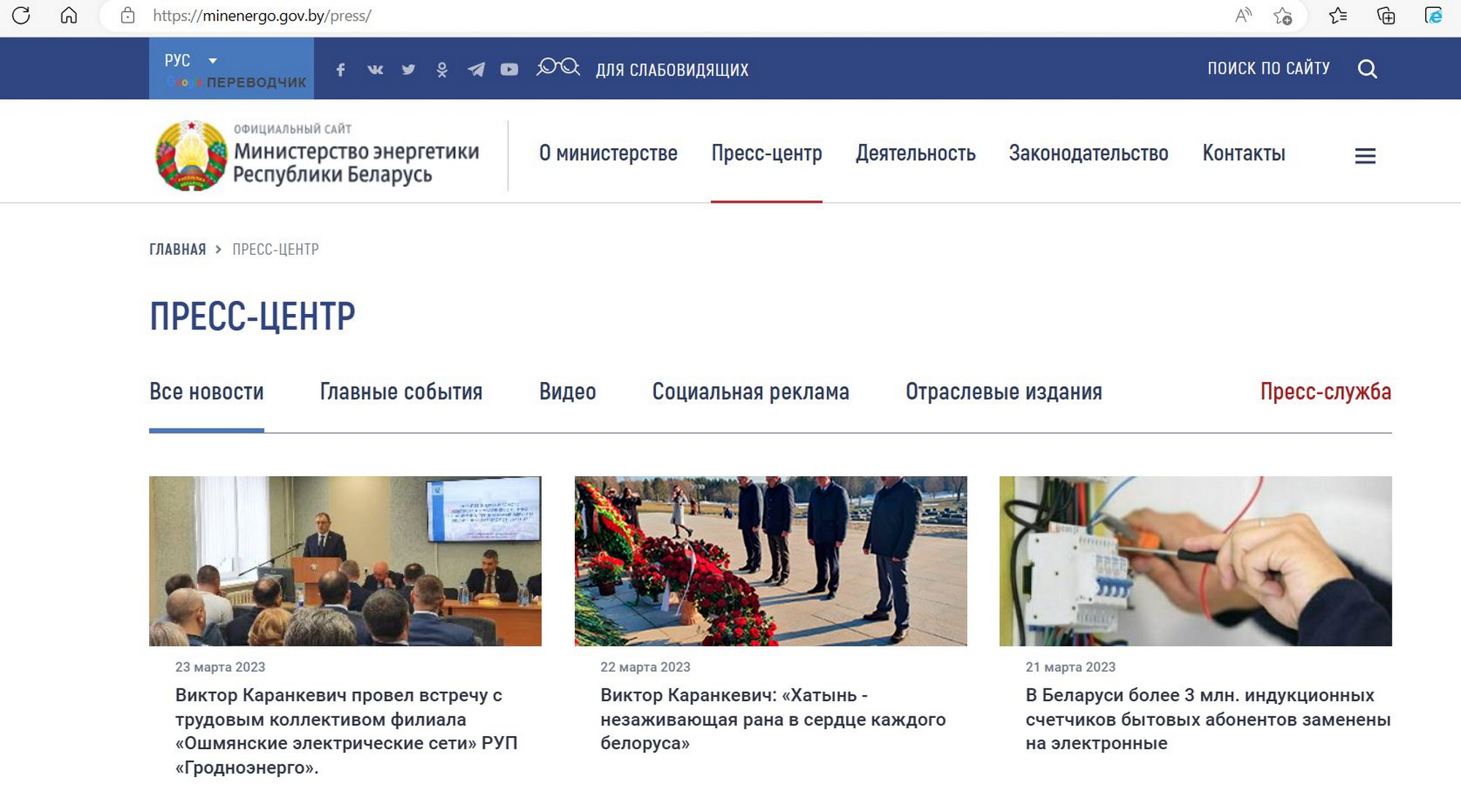

PS: Вывод энергоблока на МКУ - один из важнейших этапов пуска любой атомной электростанции. Одников, ни сайт БелАЭС, где имеется свой информационный центр с штатом сотрудников, ни сайт Министерства энергетики Беларуси, где имеется своя пресс-служба, не посчитали нужным сообщить о этом событии.
